Paks II.: ütemezetten halad az alaplemez kivitelezése

Paks II.: ütemezetten halad az alaplemez kivitelezése
2026. 03. 02., 23:15

Az 5. blokki nukleáris sziget szekciókra osztott területén egymásra épülő fázisokban halad az alaplemez kivitelezése.

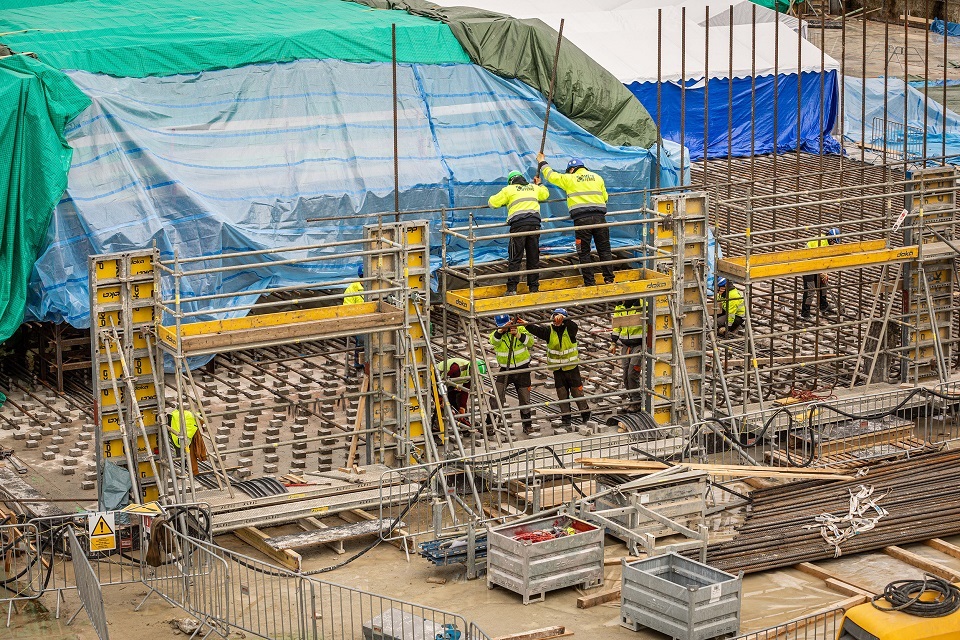

Folyamatosan, több fázisban épül az 5. blokk teljes nukleáris szigetének átlagosan mintegy három méter vastag közös alaplemeze – olvasható a paks2.hu-n megjelent tudósításban. Tekintettel a terület hatalmas méretére és az előkészítés összetettségére, a feladat hatékony és biztonságos végrehajtása érdekében több szekcióra osztották fel a területet. Ezekben a szekciókban mindenekelőtt a vízszigetelést és földelőhálót is magába foglaló szerelőbeton készül el, egyes területeken akár másfél méter vastagságban. A szerelőbeton feladata a szilárd, tiszta és egyenletes felület biztosítása a további munkákhoz. Ezt követi a vasszerelés, amihez masszív, 40 mm-es átmérőjű betonacél szálakat használnak. A volument jól mutatja, hogy csak az első betonöntés 122 négyzetméternyi területén 133 tonnányi vasszerkezet növeli az alaplemez teherbírását és tartósságát. A szerkezeten túlnyúló vasalatok az elkészült alaplemez szekciók közti folytonosságot biztosítják.

Miután befejeződik a vasszerelés, a tervek alapján elhelyezik a beépítendő szerelvényeket, körbezsaluzzák, végül folyamatos minőség-ellenőrzés mellett, laboratóriumi vizsgálattal igazolt minőségű, speciális betonnal öntik ki. Mivel ezt a tevékenységet nem lehet megszakítani, a folyamatos munka érdekében több betonpumpa is dolgozik párhuzamosan. A nagyságrendet jól érzékelteti, hogy az első alaplemezszakasz kivitelezéséhez 329 köbméter betont használtak fel. A folyamat végén a beton szilárdulását és hőmérsékletét műszerek segítségével monitorozzák.

A munkagödörben az egyes szakaszokon tehát párhuzamosan zajlanak a különböző munkafázisok. Egymás mellett halad a különböző területek szerelőbetonozása, a szerelőbeton szigetelése, illetve földelőhálózása, a vasszerelés és az alaplemezszakaszok betonozása az ún. organizációs terv alapján.

Ha tetszett a cikk, kövesse az ÜZLETEMET
a Facebookon!

Még több friss hír

2026. 10. 08., 11:15
A Vállalkozók és Munkáltatók Országos Szövetsége (VOSZ) fontosnak tartja az igazságos és arányos közteherviselést. Jelentős vagyonnal nagyobb közteherviselési felelősség jár. A 2026. október 6-án társadalmi egyeztetésre bocsájtott vagyonadó-tervezet jelenlegi formájában történő bevezetését azonban a VOSZ nem támogatja, mindenekelőtt azért nem, mert az veszélyezteti a magyar kis- és középvállalkozások fejlődését.
2026. 10. 07., 14:25
Széles körben ismert az online vásárlások esetén a fogyasztót megillető 14 napos elállási jog. Az elálláshoz való jog gyakorlásának megkönnyítése érdekében 2026. júniustól kötelező online elállási funkciót biztosítani a távollévők közötti fogyasztói szerződések esetén. Az elállási joggal, illetve az online elállási funkcióval kapcsolatos legfontosabb tudnivalókat dr. Szabó Gergely ügyvéd foglalta össze.
2026-10-07 11:25:00
A kötelező nyugtaadat-szolgáltatás első hónapjában már több mint 12,3 millió nyugta adata érkezett be a NAV-hoz; a szeptemberben beküldött bizonylatok összértéke meghaladta a 32,6 milliárd forintot – tájékoztatott az adóhivatal. A NAV ingyenes ePénztárgép alkalmazásával már csaknem 700 ezer elektronikus nyugtát állítottak ki.

  Rovathírek: ÜZLETEM.HU

  Rovathírek: GUSTO

  ATOMERŐMŰ ADATOK

Egy új atomerőművi blokk építése számokban:

8.000 fő
MUNKAERŐ
500.000 m3
BETON
100.000 t
ACÉL
20.000 km
KÁBEL
